Dự án TMS hiếm khi chết vì thiếu tính năng. Chúng chết vì dữ liệu điểm giao sai tọa độ, vì tài xế không bấm app, vì điều phối giữ “lệnh nam” trên điện thoại riêng, và vì ban lãnh đạo muốn xong trong hai tuần rồi biến mất. Bài này là lộ trình triển khai cho đội vận tải Việt Nam, chia 8 bước, có mốc thời gian và chỗ dễ gãy.

Áp dụng được cho cả SaaS lẫn gói triển khai. Quy mô 15–150 xe. Tập đoàn đa quốc gia cần thêm lớp quản trị dự án; nguyên tắc hiện trường vẫn giống.

Bước 1. Khóa mục tiêu 90 ngày, không khóa catalog

Viết tối đa ba mục tiêu đo được. Ví dụ: 95% lệnh sinh trong hệ thống; giảm 50% cuộc gọi “tới chưa”; khóa công nợ tuần không quá 1 ngày trễ.

Không ghi “số hóa toàn bộ chuỗi cung ứng”. Mục tiêu rộng sinh phạm vi rộng, phạm vi rộng sinh custom, custom sinh trễ.

Chỉ định một chủ dự án nội bộ có quyền phạt lệnh đi ngoài hệ thống. Nhà cung cấp không thể làm việc này thay bạn.

Bước 2. Chuẩn hóa master data trước khi mở tài khoản hàng loạt

Danh mục bắt buộc:

  • Xe: biển số, tải, thể tích, loại thùng, đầu kéo/moóc nếu có.
  • Tài xế: số điện thoại đang dùng thật, không phải số trên hợp đồng cũ.
  • Điểm: tên, địa chỉ, tọa độ, khung giờ, hạn chế xe, thời gian bốc xếp trung bình.
  • Khách và bảng giá đang hiệu lực.
  • Nhà xe thuê ngoài và rule nhận lệnh.

Làm bẩn bước này thì mọi báo cáo sau là báo cáo của dữ liệu rác. Thời gian hợp lý: 1–3 tuần tùy số điểm. Đừng song song train tài xế khi điểm còn trùng tên.

Bước 3. Viết SOP một trang cho từng vai

Điều phối: khi nào được tạo lệnh, khi nào được đổi điểm, khi nào phải xin duyệt phụ phí.

Tài xế: khi nào bấm nhận, khi nào được đi lệch tuyến, chụp ảnh gì lúc giao.

Kế toán vận tải: lệnh nào được đưa vào bảng lương, chứng từ nào bắt buộc.

Bảo vệ/kho: xác nhận xe vào – ra.

SOP dài hơn hai trang không ai đọc lúc 5 giờ sáng. In và dán.

Bước 4. Cấu hình tối thiểu – chống ham custom

Bật đúng luồng năm đầu. Tắt module không dùng. Mỗi custom phải có người chịu trách nhiệm nghiệp vụ và kịch bản nghiệm thu.

Câu hỏi chặn: “Nếu không có form này, chúng ta xử lý bằng ghi chú và ảnh được không?” Nếu được, chưa custom.

Bước 5. Pilot trên một cụm xe, không phải trên toàn bộ

Chọn 8–12 xe cùng loại hình, tài xế hợp tác, tuyến không quá hỗn loạn. Chạy 10–14 ngày.

Đo hàng ngày: tỷ lệ lệnh trong hệ thống, tỷ lệ ePOD đủ, số cuộc gọi điều phối, số lỗi app.

Pilot thất bại mà vẫn bung toàn quốc là cách đắt nhất để làm nhân viên ghét phần mềm.

Bước 6. Đào tạo theo vai, cầm máy thật, vào ca thật

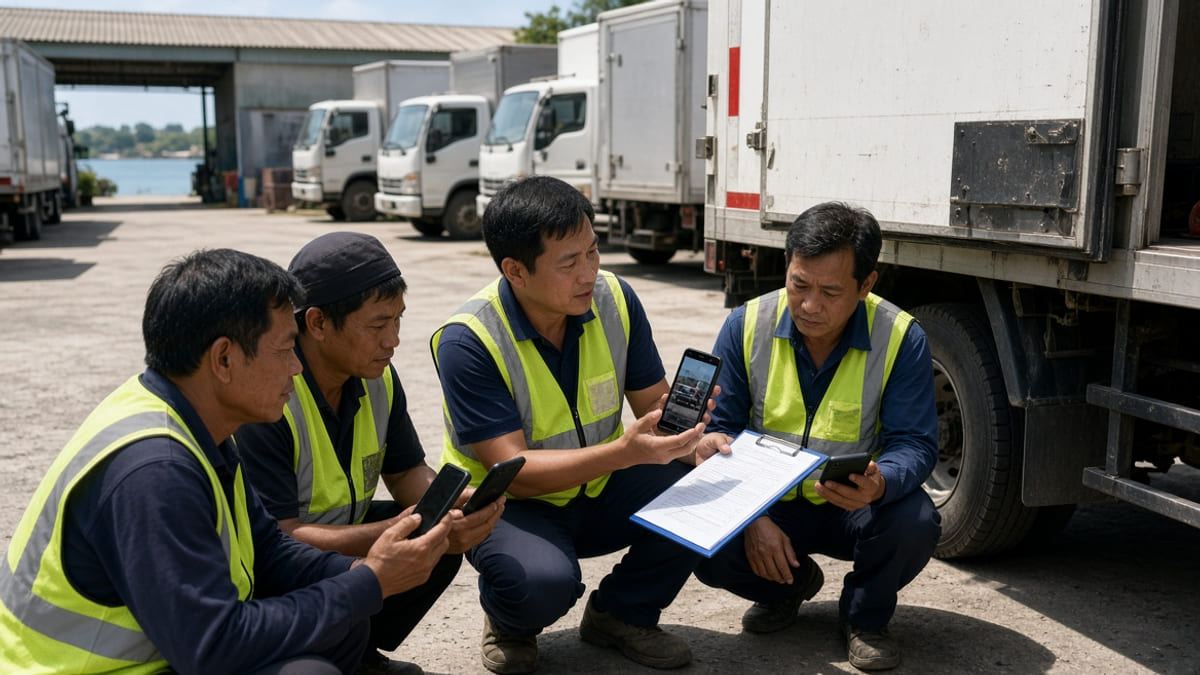

Không họp 40 người xem slide. Ngồi cạnh điều phối lúc xếp xe sáng. Đứng bãi tập tài xế bấm app trên chuyến giả rồi chuyến thật.

Tài xế cần biết “bấm sai thì sửa thế nào”, không cần biết kiến trúc đám mây. Đội ngũ hỗ trợ 14 ngày đầu phải có người trực giờ cao điểm rum xe.

Bước 7. Go-live có cửa sổ ngoại lệ, rồi đóng cửa sổ

Tuần 1 go-live: tuyến đêm, hàng khẩn của sếp, xe hỏng giữa đường được đi ngoài nhưng phải bổ sung lệnh trong 12 giờ.

Tuần 2–3: ngoại lệ chỉ còn sự cố an toàn và thiên tai.

Tuần 4: lệnh không có trên hệ thống coi như không có để tính lương khoán. Đây là chốt. Thiếu chốt này, hệ thống mãi là bản sao của Zalo.

Bước 8. Đo KPI 90 ngày và chỉ lúc đó mới mở phase 2

Bộ đo gợi ý:

  • % lệnh tạo trong TMS.
  • % chuyến có ePOD hợp lệ.
  • Thời gian xếp chuyến buổi sáng.
  • Số cuộc gọi xác nhận vị trí / 100 lệnh.
  • Thời gian khóa công nợ.
  • Lít/100 km và % km rỗng nếu đã có GPS chuẩn.

Đạt mục tiêu bước 1 rồi hãy bàn AI, cổng khách, cảm biến dầu toàn bộ. Mở phase 2 sớm là cách phá phase 1.

Sai lầm phổ biến

Giao dự án cho IT khi IT không điều được xe. IT giữ hệ thống; nghiệp vụ giữ rule.

Mua thiết bị GPS mới toàn bộ ngay ngày ký hợp đồng phần mềm. Hãy dùng hộp đang chạy nếu tín hiệu ổn, đổi dần.

Lấy dữ liệu khách “sạch” từ file kế toán mà không đi thực địa điểm giao. Tọa độ cổng sau khác cổng trước.

Thưởng nhân viên theo số km khai. Họ sẽ chống app. Đổi thưởng sang số liệu hệ thống trước khi go-live.

Vai trò nhà cung cấp và vai trò chủ doanh nghiệp

Nhà cung cấp chịu: cấu hình, train, sửa lỗi, kết nối thiết bị đã cam kết.

Chủ doanh nghiệp chịu: kỷ luật lệnh, quyết định phạt đi ngoài, có mặt tuần pilot.

Hợp đồng nào im phần kỷ luật nội bộ thì dự án sẽ “kỹ thuật xong, vận hành chưa vào”.

Mốc thời gian tham chiếu

SME 15–30 xe, dữ liệu không quá bẩn: 3–6 tuần tới go-live.

Đội 50–150 xe, nhiều bảng giá, nhiều pháp nhân: 8–16 tuần.

Lâu hơn thường vì phạm vi, không vì cài đặt.

Kết luận

Triển khai phần mềm quản lý vận tải là dự án thay thói quen tạo lệnh, không phải dự án cài app. Tám bước trên ép phạm vi, làm sạch dữ liệu, pilot, train trong ca, khóa ngoại lệ, đo 90 ngày. Bỏ bước nào cũng có thể “lên hệ thống” – nhưng không vận hành.

Nếu chỉ nhớ một điều: phần mềm chưa go-live khi vẫn tính lương trên file bên ngoài.

Câu hỏi thường gặp

Tài xế từ chối dùng app thì sao? Tách nhóm pilot tự nguyện, gắn lợi ích (bớt bị gọi đêm, tạm ứng rõ). Sau đó đưa vào nội quy ca. Ép toàn bộ ngày đầu thường thất bại.

Có triển khai mùa cao điểm được không? Không nên. Chọn tháng sản lượng trung bình.

RACI ngắn – ai làm gì

Chủ doanh nghiệp: quyết định khóa lệnh ngoài, dự họp pilot cuối tuần.

Trưởng điều phối: SOP, chất lượng lệnh, tỷ lệ app.

Kế toán vận tải: cấu trúc cước, khóa sổ.

IT hoặc người am máy: tài khoản, thiết bị, sao lưu.

Nhà cung cấp: cấu hình, train, sửa lỗi đúng SLA.

Không có RACI, mọi việc “ai cũng nghĩ người kia làm”.

Kế hoạch lùi (rollback) tuần go-live

Nếu tỷ lệ ePOD dưới 60% sau 5 ngày làm việc, dừng bung thêm xe. Quay lại pilot. Không xóa dữ liệu đã vào. Không tuyên bố “phần mềm hỏng” trên nhóm chung – tuyên bố phạm vi tạm thời. Rollback có kiểm soát khác với bỏ dự án.

Tài liệu nghiệm thu nên có

Biên bản master data đủ trường bắt buộc. Biên bản train theo vai có chữ ký. Kịch bản 5 sự cố (đổi điểm, từ chối lệnh, mất mạng, phụ phí, tách đơn) chạy đạt. Báo cáo KPI tuần 1–4. Thiếu bộ này, “nghiệm thu” chỉ là đóng milestone cho dễ thanh toán.
